Con un 54% de avance, las obras de ampliación de la línea eléctrica Charrúa-Chillán, a cargo de CGE, continúan a paso firme. El proyecto, que representa una inversión de US$44,6 millones, triplicará la capacidad de transmisión, siendo clave para el desarrollo de la zona sur de Ñuble.
CABRERO.- Un significativo 54% de avance presentan las obras de ampliación de la línea de transmisión eléctrica de 66kV Charrúa-Chillán, ejecutadas por la compañía CGE. El proyecto, que se extiende por 56 kilómetros entre la subestación Charrúa en nuestra comuna y Chillán, contempla una inversión de US$44,6 millones y busca triplicar la capacidad del tendido de 27 MVA a 90 MVA, una mejora fundamental para sostener el desarrollo de la zona sur de la Región de Ñuble.

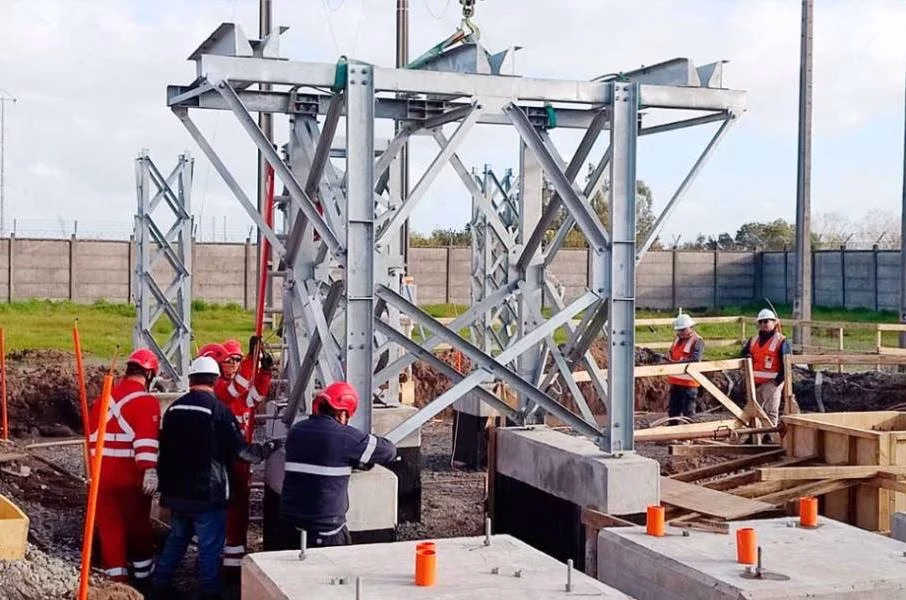

Los trabajos, que se iniciaron el pasado 27 de marzo, se encuentran en plena fase constructiva, con el tendido de un nuevo conductor en el tramo de 14 kilómetros entre Santa Clara y Los Tilos. Aunque el plazo oficial de ejecución es de 36 meses, con término en agosto de 2028, CGE ha manifestado su intención de adelantar la entrega para mediados de 2027.
Desafíos Climáticos y Reprogramación
Christian Olave, Director de Construcción Transmisión de CGE, reconoció que el cronograma inicial se vio afectado por las condiciones meteorológicas. “El tramo Charrúa – Santa Clara, en nuestra mejor proyección consideraba terminarlo a fines de junio de este año, pero lamentablemente, no contábamos con la magnitud de los eventos climáticos de los últimos meses”, explicó. Esto obligó a reorganizar la planificación para recuperar el trabajo no ejecutado.
El principal desafío durante la ejecución del proyecto han sido los eventos climáticos extraordinarios en la región del Ñuble. Si bien siempre consideramos la lluvia durante el invierno en la zona, la intensidad fue mayor a la esperada, incluyendo crecidas de cauces que nos han bloqueado el acceso a los puntos de trabajo, fuertes vientos y tornados que han impactado el desarrollo normal de las actividades en terreno.
Gracias a una planificación flexible y a la coordinación con las partes involucradas, el proyecto ha mantenido su continuidad. Olave precisó que ya se está coordinando con Transelec para realizar durante septiembre los trabajos pendientes al interior de la Subestación Charrúa.
Próximos Hitos del Proyecto
En cuanto a las próximas etapas, la compañía se prepara para iniciar el tendido del conductor en el tramo Los Tilos – Tres Esquinas, de 9,5 kilómetros, que atraviesa las comunas de Bulnes y Chillán Viejo. “También comenzaremos las obras civiles en las llegadas de la línea en las subestaciones Charrúa y Chillán. Estas últimas permitirán dar paso al montaje de los nuevos equipos primarios”, agregó el directivo.
En paralelo, CGE avanza en la ampliación de la línea Monterrico-Cocharcas, vital para la zona norte de Ñuble, que ya alcanza un 56% de progreso. Con una inversión de US$20,6 millones, este proyecto aumentará la potencia de 30 a 56 MVA. “Seguimos trabajando con toda nuestra energía y recursos en ambos proyectos. Estamos reprogramando actividades para recuperar los tiempos muertos que tuvimos producto de las contingencias climáticas”, aseguró el profesional.
Redacción Cabrero en Línea basándose en información de ladiscusion.cl.
